Гид по строительной смете в Rovno: этапы, работы, ресурсы и деньги
Vlad Gorlov

Почти каждый объект начинается одинаково: прораб садится за Excel и час-два расписывает работы и материалы. Смета готова, её согласовали с заказчиком — и с этого момента она начинает устаревать. Материал подорожал, заказчик попросил переделать, бригада прошла этап быстрее плана. Через месяц таблица показывает одну реальность, а на объекте — совсем другая.
Смета — это начало проекта, а не его конец. В Rovno она устроена так, чтобы оставаться рабочим инструментом весь цикл стройки, а не документом, который один раз посчитали и забыли. В этом гиде — как собрать смету, что означают её колонки и финансовый блок, чем помогает конструктор и загрузка своего каталога, как выгрузить смету под разные ситуации и что происходит дальше, когда смета переходит в работу. Если вы ещё не читали про то, как устроена операционная система строительной компании в целом — смета там разобрана как отправная точка всего проекта, этот гид идёт глубже именно по ней.
Из чего состоит смета: этапы, работы, ресурсы

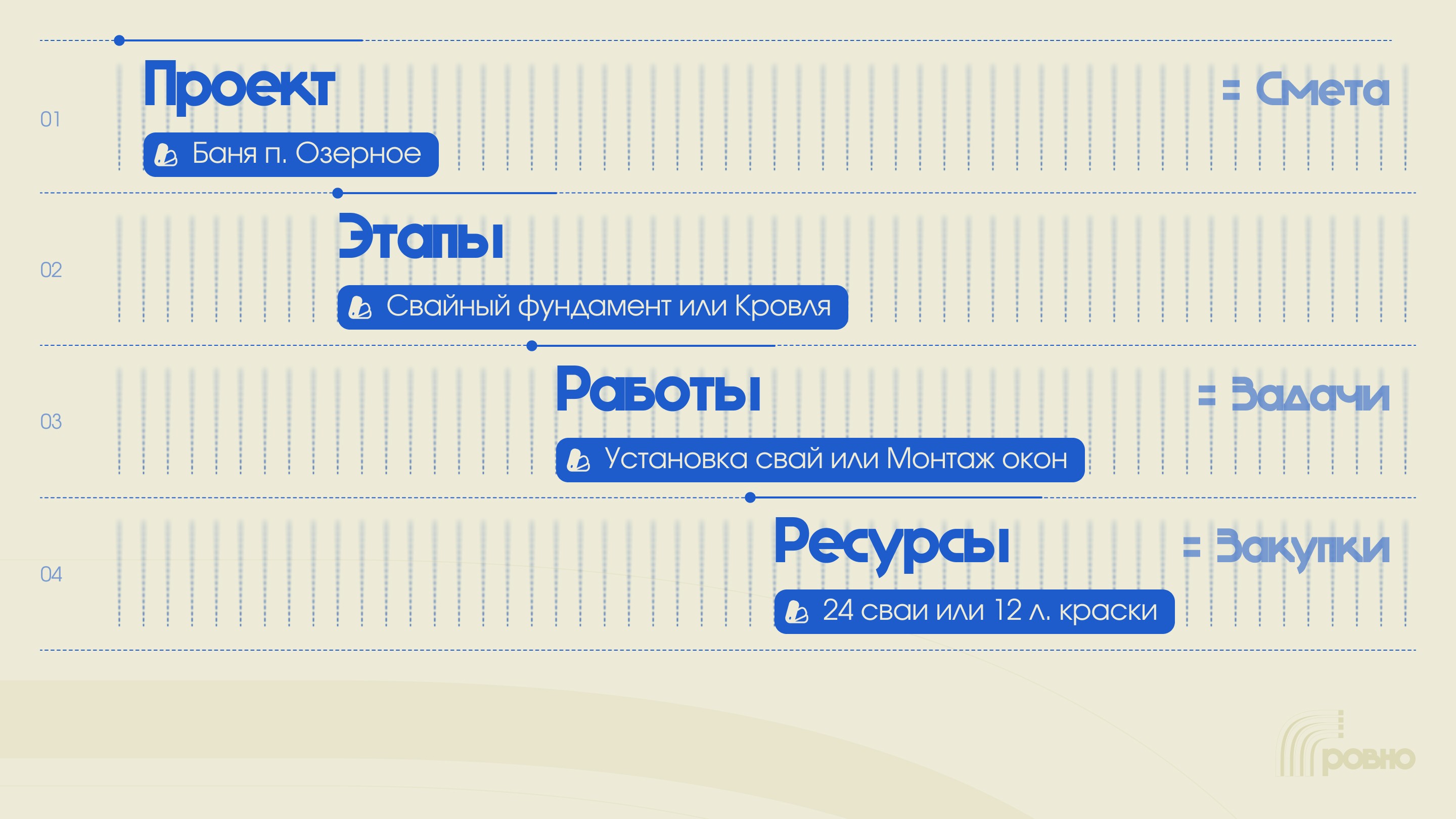

Структура сметы в Rovno — четыре уровня. Наверху — сам проект с параметрами по умолчанию: валюта, ставка НДС, стандартная наценка. Внутри — этапы: фундамент, коробка, кровля, отделка — как вам удобно разбить объект. Важная деталь: это те же самые этапы, что видит раздел «Задачи» и график работ. Смета и план работ не две версии одной правды, а один и тот же список — правите этап в смете, он тот же самый в задачах.

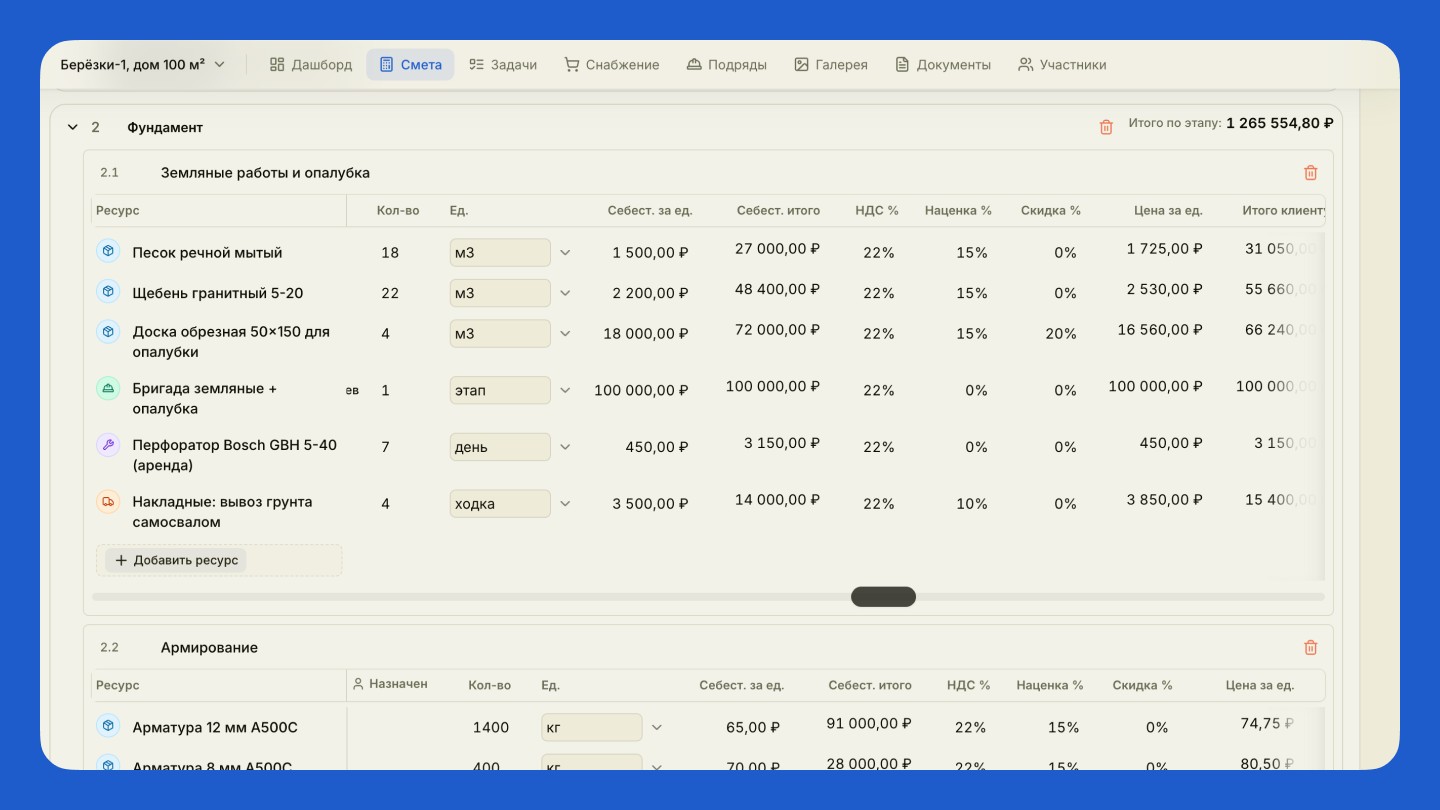

Внутри каждого этапа — работы: «Штукатурка стен», «Монтаж кровли», «Разводка электрики». А внутри работы — ресурсы, то есть строки с количеством и ценой. У ресурса есть тип, и их шесть: материал, инструмент, труд, субподряд, накладные расходы и прочее. Тип — это не просто пометка для порядка: именно от него зависит, куда потом уйдёт эта строка (подробнее — в разделе про синхронизацию).
Работа необязательно должна содержать ресурсы. Веха вроде «Приёмка фундамента заказчиком» может существовать в смете просто как этап работы без единой строки материала — и это нормальное, ожидаемое состояние, а не недоделанная смета.
Как быстро заполнить смету: конструктор и свой каталог

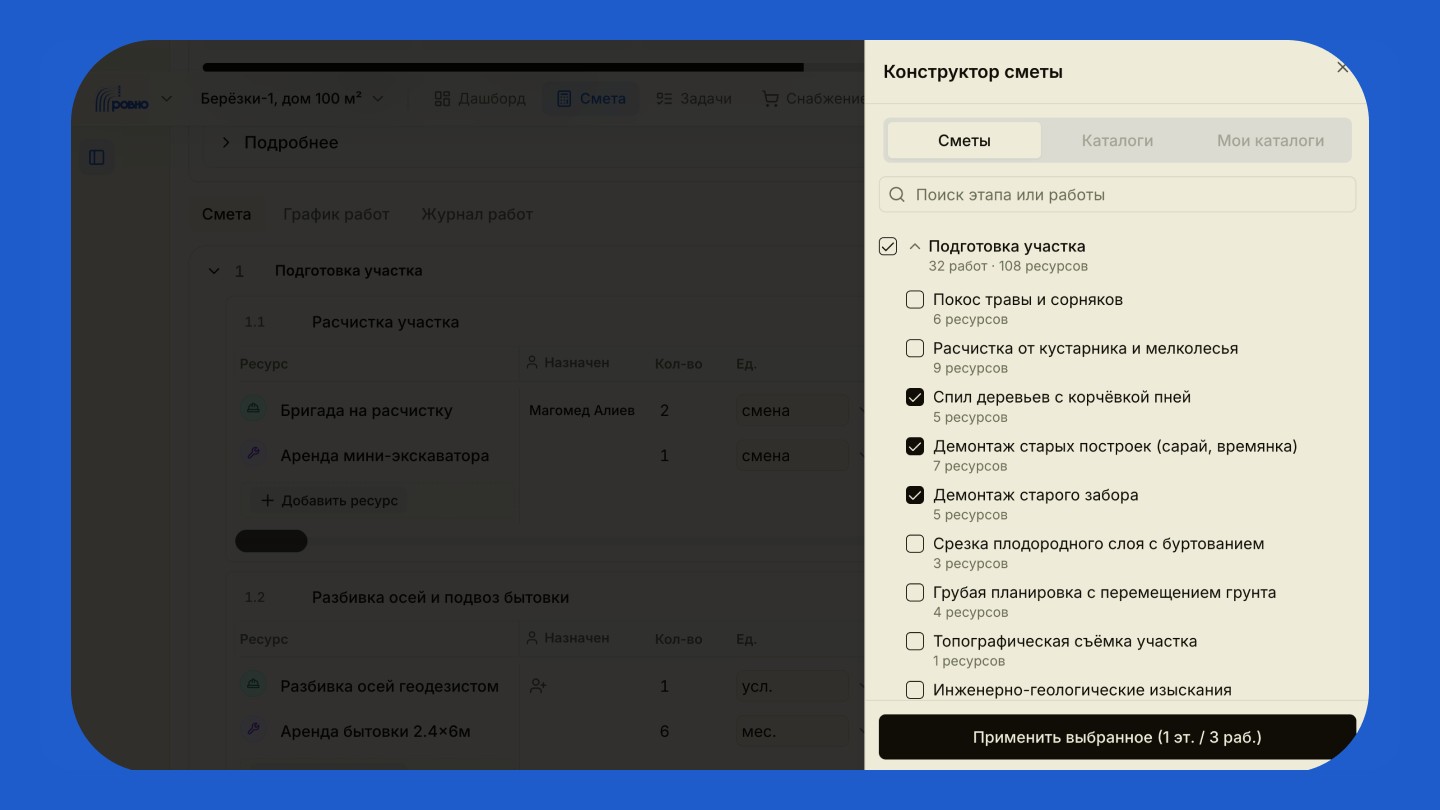

Вписывать каждую позицию вручную — не единственный путь, и на объекте с полусотней позиций это отдельная работа сама по себе. В Rovno для этого есть конструктор сметы — справочник типовых этапов и работ, отмечаете нужное галочками, жмёте «Применить», и позиции попадают в смету уже с ресурсами и ценами. Это не текстовый генератор и не распознавание по фото: это курируемый справочник строительных работ, который экономит время на самой рутинной части — наборе типовых позиций, которые в любом случае повторяются от объекта к объекту.
Отдельная вкладка того же конструктора — «Мои каталоги». Если у вас есть постоянный прайс поставщика, его можно загрузить один раз: скачиваете шаблон, заполняете название, единицу, цену и тип ресурса, загружаете файл обратно. Система разбирает файл и показывает страницу проверки: где цена не указана — предупредит, где название пустое — заблокирует сохранение, где тип не указан — подставит «материал» по умолчанию сама. После сохранения каталог доступен из той же вкладки конструктора, а его позиции подсказываются при наборе названия ресурса прямо в строке сметы — раньше своих закупочных цен, чем справочник по умолчанию.
Если по проекту нужно быстро сориентироваться в нормативах — толщина штукатурки, марка бетона, требования СНиП — рядом есть AI-чат с этими ответами. Он полезный собеседник по ходу расчёта сметы, но в саму смету ничего не пишет: предлагает список работ текстом для обсуждения, а вносите в таблицу вы сами.
Что означают колонки в таблице сметы
Таблица сметы устроена как расчёт, а не просто перечень. Вот из чего она состоит:
Ресурс — название и тип строки: материал, труд, субподряд и так далее.
Исполнитель — кто отвечает за строку; виден только у труда и субподряда.
Количество / Единица — объём работы или материала.
Себестоимость за единицу / всего — сколько это стоит вам.
Наценка, % — ваша надбавка сверх себестоимости (в режиме работы с заказчиком).
Скидка, % — если по позиции или проекту есть скидка.
НДС — ставка налога по строке.
Цена для клиента / Итого клиенту — сколько увидит заказчик.
Себестоимость, наценку и скидку видит не любой участник проекта — эти колонки открыты только тем, у кого есть доступ к финансам. Сметчик может собирать смету и не видеть внутреннюю кухню компании, снабженец работает с количеством и единицами, а полную картину с маржой держит у себя владелец объекта. Это разделение экономит не только данные, но и нервы: не нужно вручную прятать столбец с наценкой перед тем, как показать таблицу кому-то из бригады.

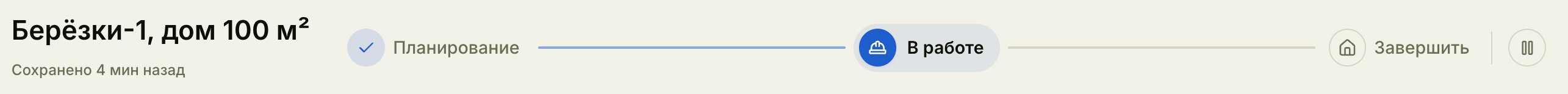

Финансовый блок: где в моменте видно прибыль

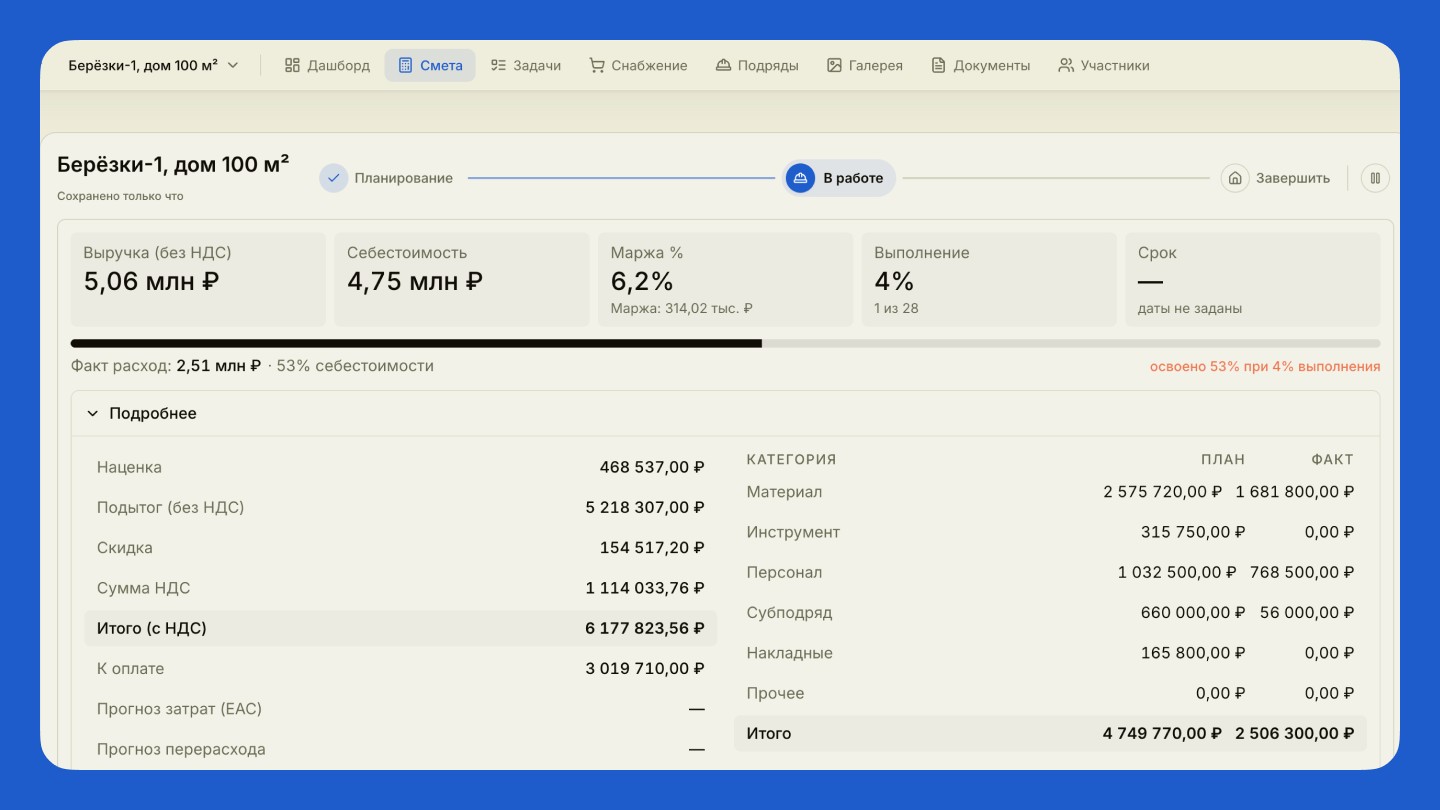

Пока смета в статусе планирования, наверху видны выручка, себестоимость, маржа в процентах и срок — картина по плану. Как только смета переходит в работу, добавляется процент выполнения работ и шкала освоения бюджета: сколько фактически потрачено относительно плановой себестоимости. И здесь есть принципиальная деталь — освоение считается от себестоимости, а не от цены с НДС, которую платит клиент. Если бы шкала строилась от клиентской цены, перерасход мог бы маскироваться наценкой, и вы бы узнали о проблеме, когда её уже поздно решать. Здесь видно раньше: работы выполнены на 40%, а потрачено уже 60% плановой себестоимости — сигнал смотреть, что пошло не по плану, а не разбираться с этим на сдаче объекта.
Когда объект закрыт, финансовый блок показывает итоговую выручку и себестоимость по факту, отклонение маржи от плановой и точность сметы — насколько факт разошёлся с изначальным расчётом. Раскрывающийся блок с подробностями даёт план и факт по каждому из шести типов ресурсов и прогноз затрат до завершения, если работы выполнены хотя бы на пятую часть. Отдельной строкой — расход, который не удалось привязать ни к одному типу, чтобы ничего не терялось в отчёте молча.
Кто что видит в этом блоке, тоже настраивается: владельцу доступна полная картина с себестоимостью, заказчику по ссылке — только клиентские цифры без внутренней раскладки, а можно скрыть финансы совсем, если смета показывается на объекте бригаде.
Три варианта экспорта — один документ под разные ситуации

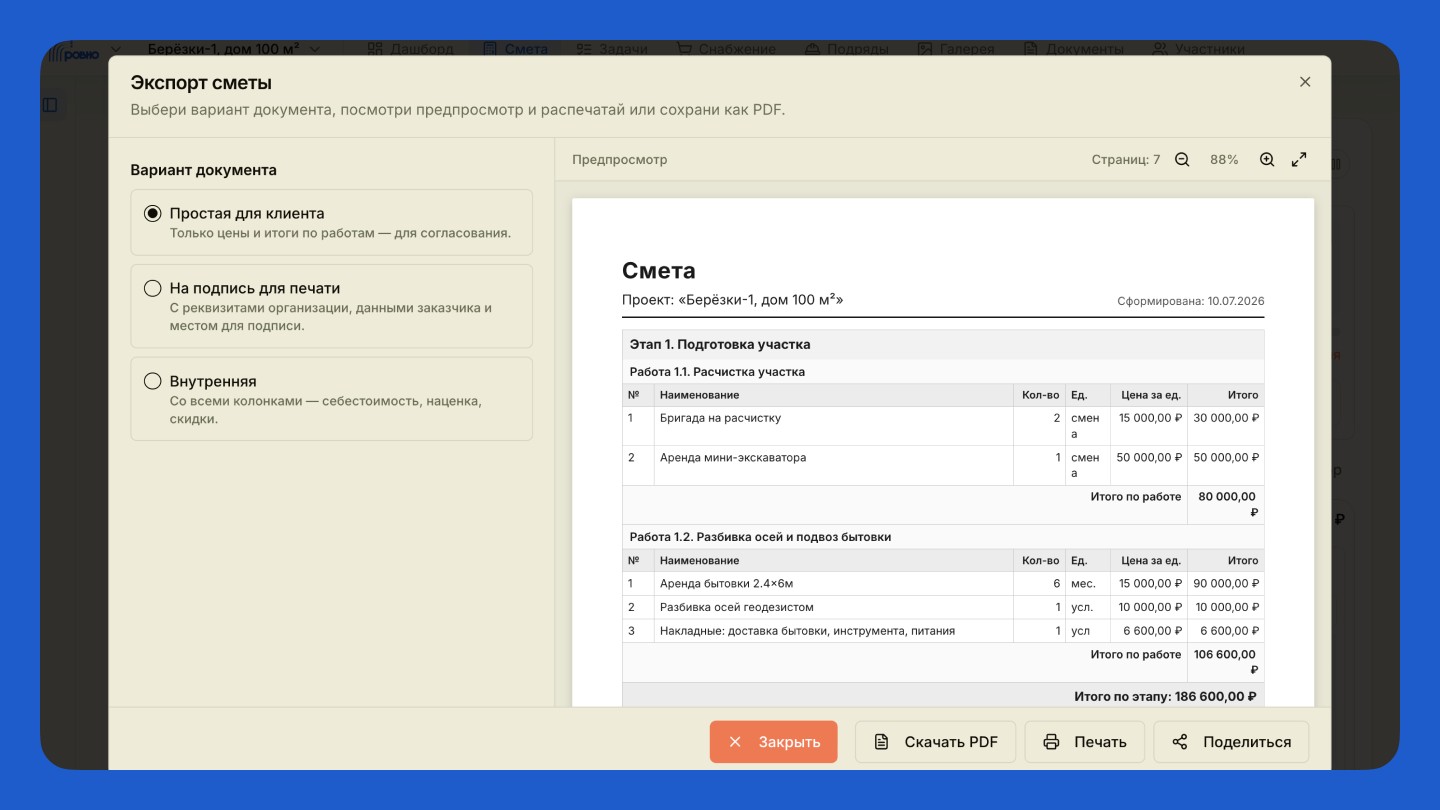

Одну и ту же смету регулярно нужно показывать в разном виде: заказчику для согласования, ему же — как официальный документ на подпись, и себе — с полной раскладкой по деньгам. Раньше это означало вручную чистить копию таблицы от лишних столбцов каждый раз. В Rovno это три готовых варианта экспорта одной сметы.
Простая версия для клиента показывает только цены и итоги по работам — без себестоимости и наценки, для быстрого согласования. У неё есть кнопка «Поделиться»: заказчик открывает смету по ссылке и смотрит её онлайн, без скачивания файла — удобно для сверки по телефону или на объекте.
Версия на подпись собирает официальный документ с реквизитами вашей организации, данными заказчика и местом для подписи — тоже без внутренних цифр, зато готова к печати как коммерческое предложение или приложение к договору.
Внутренняя версия — со всеми колонками: себестоимостью, наценкой, скидками. Она доступна только тем, у кого есть доступ к чувствительным финансам, и единственная из трёх умеет выгружаться в CSV для дальнейшей работы в таблицах или бухгалтерии.
Смета не лежит мёртвым грузом

Самое важное происходит, когда смета переходит из планирования в работу. Это не просто смена статуса — по каждой работе автоматически создаётся задача, а строки ресурсов становятся её чек-листом. Прораб получает не смету и отдельно список дел, а один и тот же объект в двух проекциях.
Дальше расходятся сами ресурсы. Материалы и инструменты из сметы уходят в закупки — не нужно заново переписывать, что и сколько заказать, список формируется по позициям сметы. Труд и субподряд попадают в раздел учёта людей и оплат. Накладные расходы и прочие статьи остаются просто строками сметы — им никуда «утекать» не нужно.
Бюджет объекта на дашборде — это не отдельная цифра, которую вводят руками, а то же самое: себестоимость сметы — это план, а факт складывается из того, что реально заказано и оплачено в закупках и по труду. Если позже нужно удалить работу или строку, а по ней уже что-то заказано или оплачено, Rovno предупредит об этом отдельным диалогом — данные о том, что фактически произошло на объекте, не исчезают просто потому, что смету поправили.
Почему обновлённая смета — это не бумажная формальность
Хаос тоже стоит денег, и смета — первое место, где это чувствуется. Когда план и факт расходятся в голове прораба, а не в системе, деньги теряются незаметно: материал заказывают повторно, потому что забыли о первом заказе, маржа проекта выясняется постфактум, когда её уже нельзя поправить. Смета, которая постоянно синхронизирована с закупками, задачами и деньгами, ловит эти потери на лету, а не в конце месяца.
Экономия времени здесь не менее реальна: не нужно вести смету в одном файле, список закупок в другом и считать прибыль в третьем — обновили одну позицию, и она разошлась по всему проекту сама. А три готовых формата экспорта снимают ручную работу с документами, которая раньше уходила на то, чтобы просто показать одну и ту же смету разным людям в разном виде.
Профессиональная стройка начинается с порядка. Смета с прозрачной иерархией, разделением доступа к финансам и официальным документом на подпись — это тот уровень, на котором заказчик видит не таблицу от руки, а систему за компанией.
Частые вопросы
Чем смета в Rovno отличается от таблицы в Excel?
Она не просто считает сумму, а связана с остальным проектом. Из позиций сметы вырастают задачи, закупки и бюджет, и правка сметы расходится по всем этим местам сама, а не переносится вручную.
Может ли смета сама создать задачи и закупки?
Да, но не построчно и не мгновенно — это происходит одним действием, когда вся смета переводится в статус «В работе». По каждой работе создаётся задача, а материалы и инструменты формируют список закупок.
Как показать смету клиенту, не раскрывая свою наценку?
Экспортом «Простая для клиента» — там только цены и итоги, без себестоимости и наценки. Смету можно и вовсе отправить ссылкой, без скачивания файла.
Сколько смет можно сделать бесплатно?
На бесплатном тарифе доступна одна смета — этого достаточно, чтобы попробовать конструктор, финансовый блок и экспорт на реальном объекте. На тарифе «Мастер» ограничения по количеству смет нет.
Начните с одного объекта — заведите проект в Rovno бесплатно и соберите первую смету через конструктор, чтобы увидеть, как она сама разворачивается в задачи и закупки.
